前言:对于新风系统而言,有人关注房型设计,有人关注设备价格,殊不知安装工艺才是建筑一套好新风的基础砖梁。
项目名称:守拙园 新风系统项目
建筑面积:380m²
系统设计:双新风系统
施工单位:度邦暖通设备有限公司
新风设计与选材
新风设计所需规范:
1. GB 50016-2014《建筑设计防火规范》
2. GB 50019-2003《通风与空气调节设计规范》
3. GB 50243-2016《通风与空调工程施工质量验收规范》
4. JGJ/T 440-2018《住宅新风系统技术标准》
新风系统选材:
1.新风热交换主机:NOAH2.5PLUS、NOAH3.5PLUS
2.新风通风管道:HDPE管·链风定制款(蓝色管)
3.分风静压箱:链风
4.末端风口风帽:链风
关于设计风量:

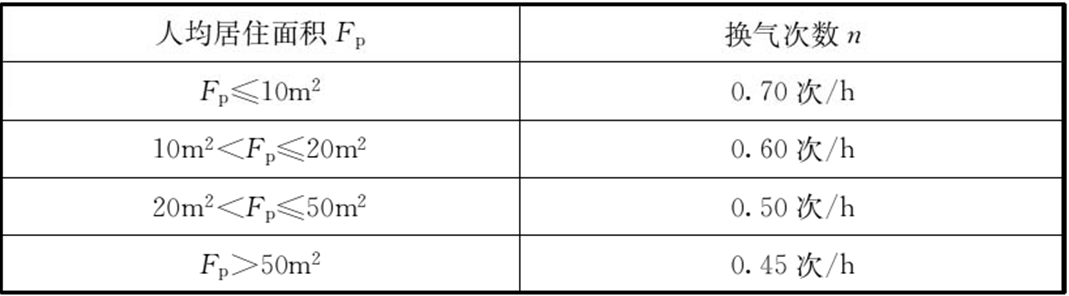

新风行业一般有2种计算风量的方法,一种是每人所需新风量x人数,一种是房间面积x净层高x送风换气次数的方式。但是我们更推荐采用《住宅新风技术行业标准》的方式去设计风量:
通过人均居住面积去计算各个房间的所需风量,这样设计的风量会更加合理,毕竟系统是为人服务的,而非粗暴都将换气次数按照1次来计算。
由于该新风项目面积较大,为提供更好的换气效果,我们采用2个独立的新风系统运行。
新风材料进场
依照签约合同与业主当面验收进场等待安装的新风材料,清点并核验产品品牌、数量与规格是暖通行业重要的契约精神。

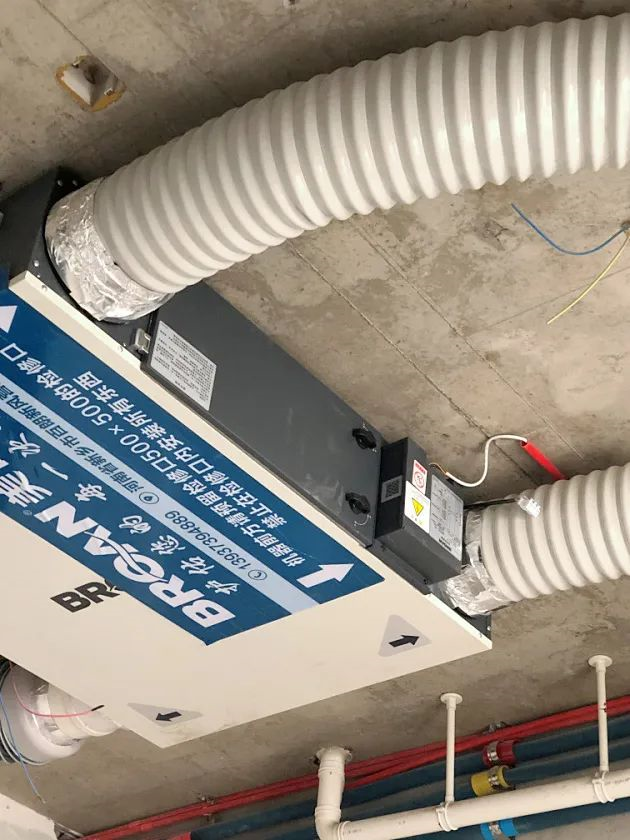

新风主机安装
1.主机一般安装在阳台,厨房或卫生间的吊顶内,离外墙风道不要过长。
2.主机安装位置应正确,并保持水平。安装时,主机吊杆螺母必须有防松措施,保证安装牢固,以免运转噪音大。
3.主机下方必须留有检修口,安装位置应便于安装与维修。
4.主机与主管道连接后,可以使用铝箔胶带贴紧密封。
分风箱安装
1.分风静压箱用吊杆水平固定,在风阀连接件与分风静压箱箱体连接完成后,将风阀开口旋转至最大。
2.PE通风管连接分风静压箱的风阀之前一定要使用密封圈套好,密封圈可以防止风量从连接处泄露。
3.分风箱对应的吊顶的区域应该预留不小于300x300mm的检修口,方便后期新风系统的维护。
新风管安装

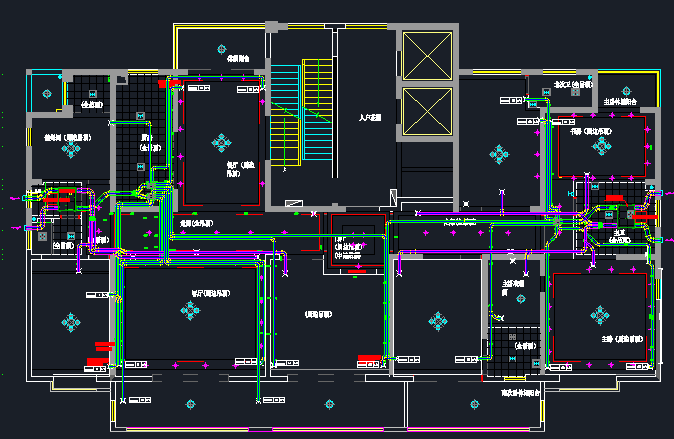

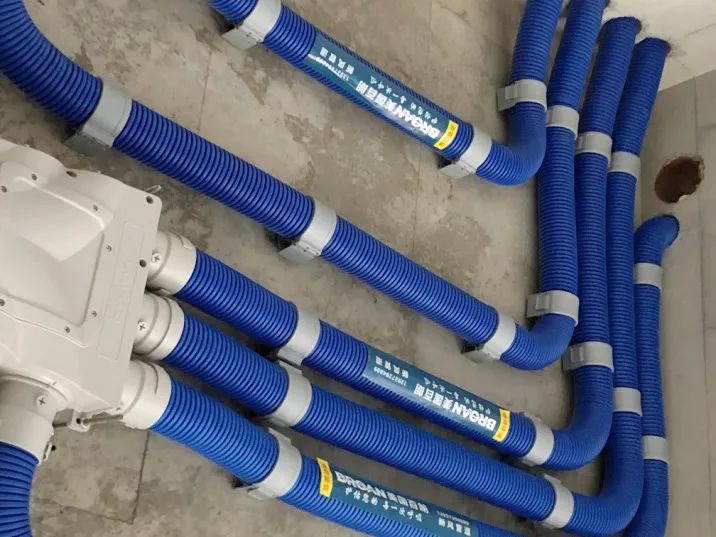

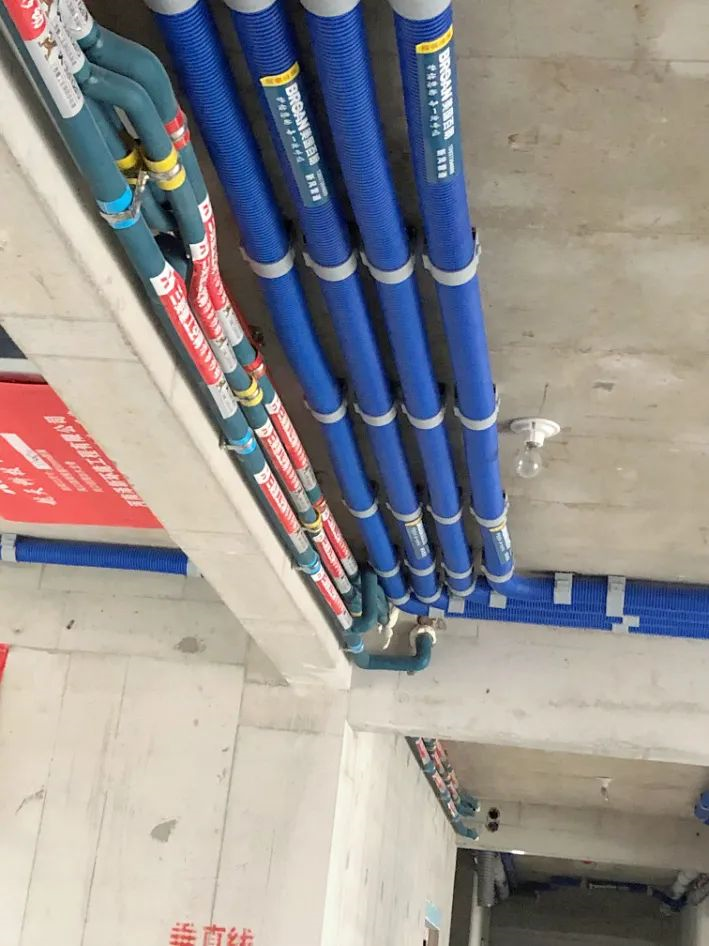

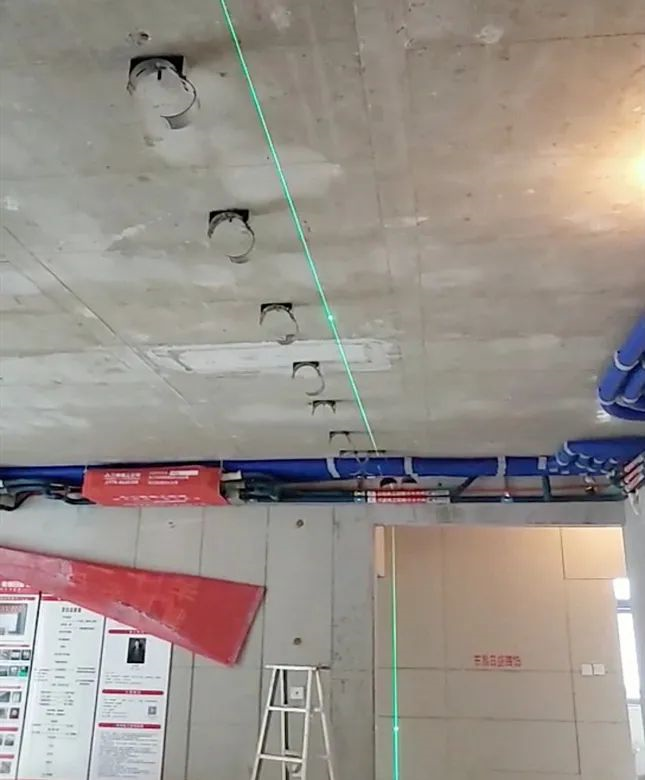

管道的走向、管径以及风口的安装位置应符合设计图纸的要求。安装管路应采用管道专用吊卡固定牢固,有条件建议使用水平仪辅助管道安装。

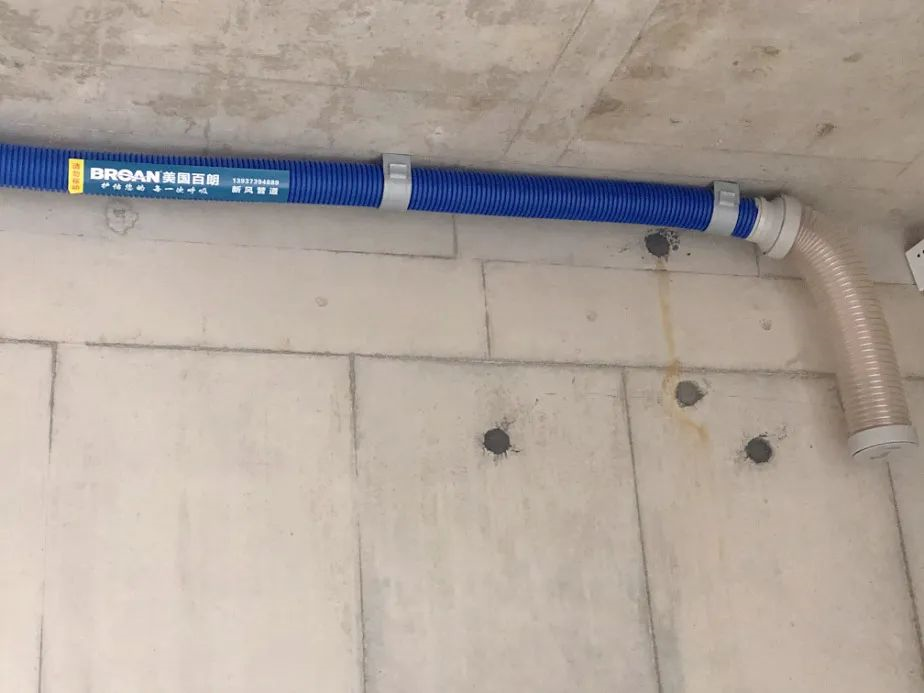

一般来说,从分风静压箱出来的各个支路的管道长度不应大于20米,PE管弯曲操作时应该降低弯曲的幅度,尽量减少90度弯的出现。
末端软管安装
新风末端软管目前分为用抱箍固定的普通软管和承插式安装的连接件,如链风超级风口连接管这种产品(自带防尘盖)。使用前者软管需要额外使用防尘罩来防止安装现场灰尘漂浮到管道内壁。

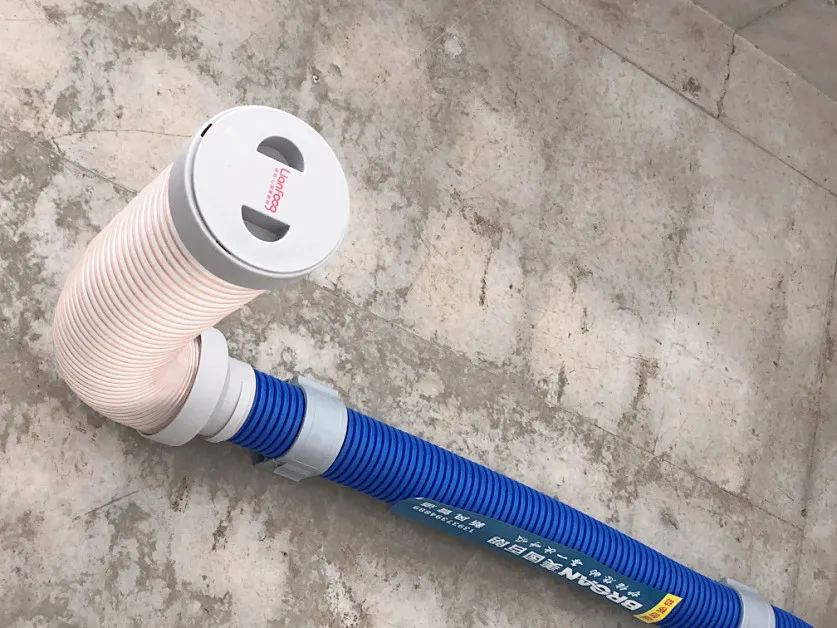

另外,使用承插式的连接管产品需要提前知道吊顶的高度是否符合连接管的安装曲度要求。

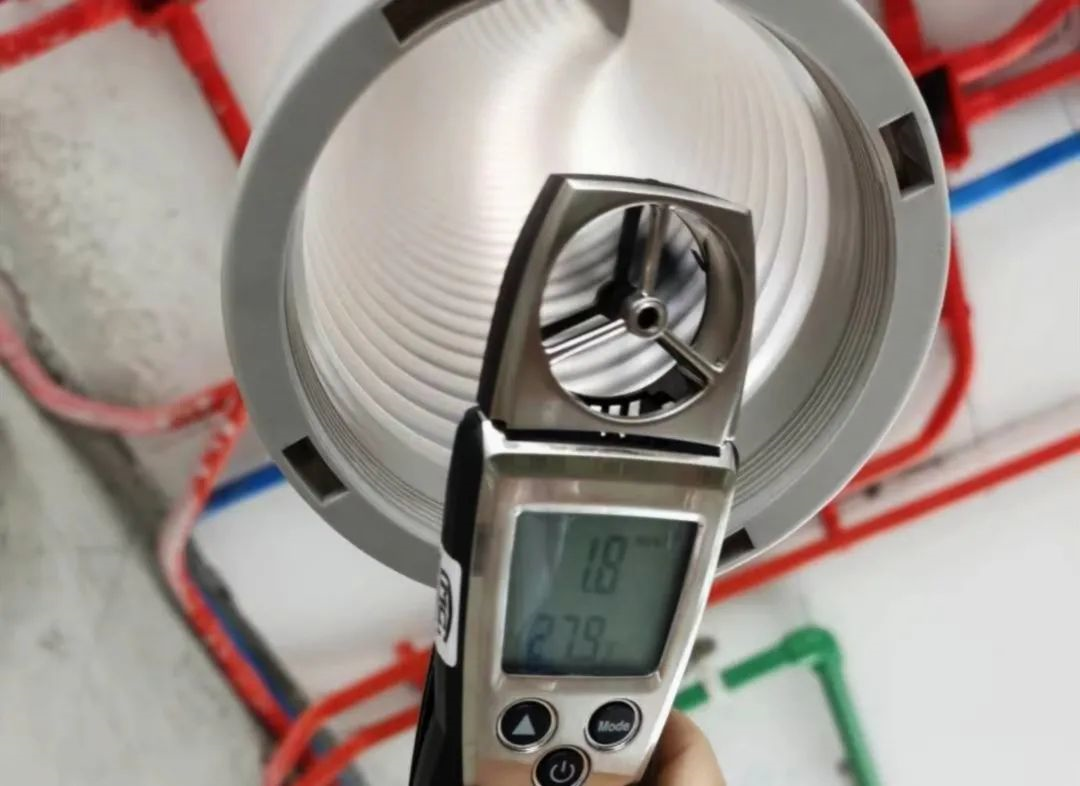

风量验收测试
新风系统的管路安装完成后,应该使用风速仪对各个管路的风量进行测定,是否符合预期的设计风量。
